Metro số 2 Bình Dương Thủ Dầu Một – Tao Đàn: hướng tuyến, 24 nhà ga và tiến độ

Metro số 2 Bình Dương là tên gọi phổ biến của dự án đường sắt đô thị số 2 kết nối khu vực Thủ Dầu Một với trung tâm TP.HCM. Theo phương án được trình trong tháng 9/2026, tuyến dài khoảng 33,2 km, có 24 ga từ C0 tại phường Bình Dương đến C23 ở Công viên Tao Đàn. Mười một ga đầu đi trên cao; 13 ga sau đi ngầm. Tuyến đi qua trục Hùng Vương – Phạm Ngọc Thạch – Quốc lộ 13, rời Quốc lộ 13 sau ga C10 rồi đi qua Vĩnh Phú, Hiệp Bình, Bình Thạnh và khu trung tâm. Tính đến ngày 24/09/2026, đây vẫn là phương án đang hoàn thiện thủ tục để phê duyệt, chưa phải thiết kế thi công cuối cùng.

Metro số 2 Bình Dương là tuyến nào?

Đây là tuyến đường sắt đô thị được nghiên cứu để tạo một hành lang vận tải khối lượng lớn từ khu vực Bình Dương cũ vào trung tâm TP.HCM. Tên dự án trong hồ sơ là “tuyến đường sắt đô thị số 2 Thành phố Thủ Dầu Một – Thành phố Hồ Chí Minh”; cụm “Metro số 2 Bình Dương” được người dân sử dụng nhiều hơn khi tìm kiếm.

Điểm dễ gây nhầm là dự án này không phải tuyến Metro số 2 Bến Thành – Tham Lương. Tuyến Thủ Dầu Một – Tao Đàn kết thúc tại C23 và được nghiên cứu kết nối với ga Tao Đàn của tuyến Bến Thành – Tham Lương. Hai dự án có quan hệ kết nối mạng, nhưng khác phạm vi, chủ thể hồ sơ và hệ mã ga.

Thông số tổng quan của tuyến

Hạng mụcThông tin cập nhật
Tên dùng trong bàiMetro số 2 Bình Dương / tuyến Thủ Dầu Một – Tao Đàn
Điểm đầuGa C0 trên đường Hùng Vương, phường Bình Dương; kết nối khu vực ga S5 của tuyến số 1 Bình Dương
Điểm cuốiGa C23 tại khu vực Công viên Tao Đàn, gần Nguyễn Thị Minh Khai – Cách Mạng Tháng Tám, phường Bến Thành
Chiều dàiKhoảng 33,2 km
Số ga24 ga: C0–C23
Hình thứcKhoảng 17,7–17,8 km trên cao; 15,4–15,5 km đi ngầm
Phân bổ ga11 ga trên cao C0–C10; 13 ga ngầm C11–C23
DepotDepot Hiệp Bình Phước, khoảng 26,8 ha, tại phường Tam Bình và Hiệp Bình
Giải phóng mặt bằngĐề xuất khoảng 81,2 ha; 2.681 trường hợp bị ảnh hưởng; 398 trường hợp dự kiến giải tỏa toàn bộ
Tổng vốnChưa có tổng mức đầu tư toàn tuyến 33,2 km được phê duyệt/công bố thống nhất trong nguồn sử dụng. Riêng dự án bồi thường, hỗ trợ, tái định cư dự kiến 34.374 tỷ đồng
Tình trạngĐang hoàn thiện báo cáo nghiên cứu khả thi, FEED và thủ tục pháp lý; phương án tuyến đã được Sở Quy hoạch – Kiến trúc trình UBND TP.HCM trong tháng 9/2026

Lưu ý về con số: một số nguồn làm tròn phần trên cao và đi ngầm thành 17,8 km và 15,4 km; nguồn khác ghi 17,7 km và 15,5 km. Tổng chiều dài đều khoảng 33,2 km. Bài dùng khoảng số để không tạo cảm giác đây là số đo đã khóa ở thiết kế thi công.

Hướng tuyến Metro số 2 Bình Dương theo bốn chặng

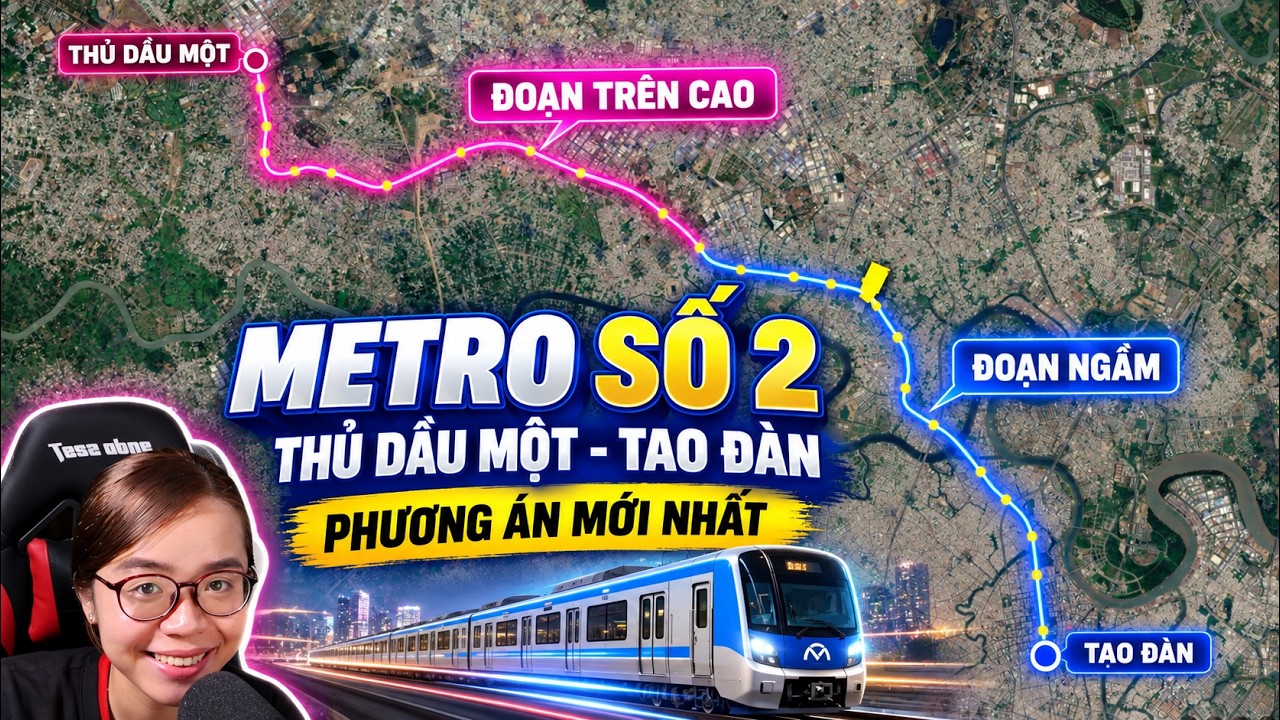

YouTube player

Chặng 1: C0–C4, từ Hùng Vương đến Gò Đậu

Tuyến bắt đầu tại ga C0 trên đường Hùng Vương, gần nút Phạm Ngọc Thạch – Hùng Vương. C0 được bố trí trong cùng khu vực để hành khách có thể chuyển sang ga S5 của Metro số 1 Thành phố mới Bình Dương – Suối Tiên. Từ đây, tuyến đi theo Phạm Ngọc Thạch qua C1, tới C2 trong khu vực Công viên Thủ Dầu Một, trước hầm chui ngã năm Phước Kiến.

Sau C2, tuyến đổi hướng để nhập vào phía phải Đại lộ Bình Dương/Quốc lộ 13 theo hướng về TP.HCM. C3 phục vụ khu Chợ Đình; C4 nằm gần Sân vận động Gò Đậu và Đài Phát thanh – Truyền hình. Báo cáo tư vấn lựa chọn phương án bám hành lang Quốc lộ 13 cho đoạn này thay vì mở một trục mới qua Yersin, chủ yếu để giảm nhu cầu giải phóng mặt bằng và tránh chia cắt khu dân cư.

Chặng 2: C5–C10, dọc Quốc lộ 13 qua Thuận Giao và Lái Thiêu

Từ C5 sau nút Vành đai 3, tuyến tiếp tục trên cao dọc Quốc lộ 13. C6 gần Bưu điện Thuận Giao; C7 phục vụ Khu công nghiệp Việt Hương; C8 nằm đối diện AEON Mall Bình Dương Canary; C9 ở khu vực La Pura; C10 nằm trong dải cây xanh trước Bệnh viện Quốc tế Becamex và Lotte Mart Bình Dương.

C10 là ga trên cao cuối cùng. Sau ga này, tuyến rời hành lang Quốc lộ 13, chuyển hướng và hạ ngầm về Vĩnh Phú. Đây là thay đổi quan trọng so với cách hình dung cũ rằng tuyến sẽ bám Quốc lộ 13 gần như toàn bộ hành trình.

Chặng 3: C11–C17, đi ngầm qua Vĩnh Phú – Hiệp Bình

C11 là ga ngầm đầu tiên, gần đường 28 và Khu dân cư Vĩnh Phú 2. C12 nằm ở khu vực Vĩnh Phú – Bình Đức, gần hành lang dự kiến của đường sắt TP.HCM – Cần Thơ. C13 ở gần Chợ đầu mối Thủ Đức, trước Vành đai 2; C14 ở phía sau Vành đai 2, gần Cầu Bảy Chiêu/Rạch Gò Dưa. Nhánh đường sắt vào depot tách khỏi tuyến chính trước khu vực C15.

C15 nằm gần Rạch Dừa – đường Hiệp Bình; C16 ở gần Quốc lộ 13, phía sau cửa hàng xăng dầu 33 và đối diện khu Vạn Phúc; C17 nằm sau cầu Ông Dầu, gần Phạm Văn Đồng và hành lang đường sắt Bắc – Nam. Từ C17, hầm vượt sông Sài Gòn theo hướng gần khu Bình Triệu để vào khu vực nội đô. Việc “gần” hoặc “giao cắt” đường sắt quốc gia không tự động có nghĩa là đã thiết kế ga trung chuyển hành khách.

Chặng 4: C18–C23, từ Bình Thạnh đến Tao Đàn

C18 đặt tại khu ngã năm Đài Liệt Sĩ/Bến xe Miền Đông cũ. Tuyến tiếp tục dọc Xô Viết Nghệ Tĩnh đến C19 ở khu Bạch Đằng – Hàng Xanh và C20 gần Nguyễn Cửu Vân – cầu Thị Nghè. Sau đó, tuyến đi ngầm dưới Nguyễn Thị Minh Khai qua C21 gần Trung tâm thể thao Hoa Lư, C22 gần Nhà văn hóa Thanh Niên và kết thúc tại C23 ở Công viên Tao Đàn.

Chuỗi ga cuối phục vụ khu vực có mật độ việc làm, giáo dục, dịch vụ và giao thông cao. Vai trò lớn nhất của C23 là mở khả năng chuyển tuyến tại Tao Đàn sang Metro số 2 Bến Thành – Tham Lương và tuyến số 3 Tao Đàn – An Hạ trong quy hoạch.

Danh sách 24 ga Metro số 2 Bình Dương

Hướng tuyến Metro số 2 Bình Dương Thủ Dầu Một Bến Thành
Hướng tuyến Metro Thủ Dầu Một Bến Thành và vị trí các ga dự kiến
GaVị trí tương đốiKhu vực phục vụĐiểm đáng chú ý
C0Hùng Vương, gần Phạm Ngọc ThạchPhường Bình Dương, khu Phú Mỹ/Thành phố mớiTrên cao; kết nối khu vực ga S5 tuyến số 1 Bình Dương
C1Phạm Ngọc ThạchKhu dân cư dọc Phạm Ngọc ThạchTrên cao; vị trí C1 hay C1+ còn cần khóa theo hồ sơ cuối
C2Công viên Thủ Dầu Một, trước hầm chui Phước KiếnTrung tâm Thủ Dầu MộtTrên cao; đề xuất kết nối tuyến Bình Dương 2B
C3Quốc lộ 13, khu Chợ ĐìnhDân cư và thương mại trung tâmTrên cao; phù hợp định hướng TOD theo báo cáo
C4Gần Sân vận động Gò ĐậuGò Đậu và cửa ngõ nam Thủ Dầu MộtTrên cao; phù hợp định hướng TOD
C5Sau nút Vành đai 3Khu vực Thuận An, hành lang Quốc lộ 13Trên cao; nghiên cứu kết nối tuyến số 4
C6Gần Bưu điện Thuận GiaoThuận GiaoTrên cao; đã dịch khoảng 500 m về phía TP.HCM so với phương án cũ
C7Gần KCN Việt HươngKhu công nghiệp và khu ở Thuận GiaoTrên cao; phù hợp định hướng TOD
C8Đối diện AEON Mall Bình Dương CanaryCanary, AEON Mall và khu lân cậnTrên cao; chưa có căn cứ về lối nối trực tiếp vào AEON
C9Đối diện khu La PuraHành lang dân cư – thương mại Lái ThiêuTrên cao; La Pura là mốc nhận diện, không phải tên ga chính thức
C10Trước BV Quốc tế Becamex và Lotte MartLái ThiêuGa trên cao cuối; sau ga tuyến rời Quốc lộ 13 và xuống ngầm
C11Gần đường 28/KDC Vĩnh Phú 2Bình Hòa – Vĩnh PhúGa ngầm đầu; khu vực có dư địa nghiên cứu TOD
C12Vĩnh Phú – Bình ĐứcKhu dân cư Vĩnh Phú/Bình ĐứcNgầm; kết nối đường sắt TP.HCM – Cần Thơ còn phụ thuộc điều chỉnh ga Vĩnh Phú
C13Gần Chợ đầu mối Thủ Đức, trước Vành đai 2Tam BìnhNgầm; nghiên cứu kết nối tuyến số 10; mã cũ trong báo cáo tháng 8 là C14
C14Sau Vành đai 2, gần Cầu Bảy Chiêu/Rạch Gò DưaTam Bình/Hiệp BìnhNgầm; mã cũ là C14+; khu vực có dư địa TOD
C15Gần Rạch Dừa – đường Hiệp BìnhHiệp BìnhNgầm; nhánh đường sắt vào depot tách trước ga
C16Gần Quốc lộ 13, khu xăng dầu 33/Vạn PhúcHiệp BìnhNgầm; chưa có căn cứ về lối nối trực tiếp Vạn Phúc
C17Sau cầu Ông Dầu, gần Phạm Văn ĐồngHiệp BìnhNgầm; nghiên cứu kết nối tuyến số 6; gần đường sắt Bắc – Nam
C18Ngã năm Đài Liệt Sĩ/Bến xe Miền Đông cũBình ThạnhNgầm; phương án tháng 9 nêu hướng kết nối tuyến số 5
C19Xô Viết Nghệ Tĩnh – Bạch Đằng/Hàng XanhGia ĐịnhNgầm; nghiên cứu kết nối tuyến số 5
C20Xô Viết Nghệ Tĩnh – Nguyễn Cửu VânThạnh Mỹ Tây/Gia ĐịnhNgầm; gần cầu Thị Nghè
C21Nguyễn Thị Minh Khai, gần Hoa LưKhu trung tâmNgầm; phục vụ cụm thể thao, giáo dục, văn phòng
C22Nguyễn Thị Minh Khai, gần Nhà văn hóa Thanh NiênHồ Con Rùa và khu trung tâmNgầm; nghiên cứu kết nối tuyến số 4
C23Công viên Tao ĐànPhường Bến Thành và khu trung tâmNgầm; kết nối Metro số 2 Bến Thành – Tham Lương và tuyến số 3 quy hoạch

Vị trí trong bảng là mốc nhận diện tương đối theo phương án đang trình. Các ga gần ranh phường hoặc còn hai lựa chọn, đặc biệt C1, C2, C5, C9, C14, C20 và C22, cần được đối chiếu tọa độ/KML cuối trước khi dùng cho giao dịch hoặc xác định thửa đất.

Những khu vực nào được tuyến Metro kết nối?

Ở phía bắc, C0–C4 kết nối khu vực Thành phố mới Bình Dương, Phạm Ngọc Thạch và trung tâm Thủ Dầu Một với hành lang Quốc lộ 13. C5–C10 phục vụ chuỗi đô thị, khu công nghiệp và thương mại dọc Thuận Giao – Lái Thiêu, gồm KCN Việt Hương, AEON Mall Bình Dương Canary, Bệnh viện Quốc tế Becamex và Lotte Mart.

Đoạn C11–C17 đưa tuyến vào các khu dân cư Vĩnh Phú – Bình Đức – Hiệp Bình thay vì tiếp tục bám hoàn toàn Quốc lộ 13. C13 tiếp cận Chợ đầu mối Thủ Đức; C15–C17 tạo liên kết với khu Hiệp Bình và Phạm Văn Đồng. Từ C18, tuyến đi qua Bình Thạnh, Hàng Xanh, Thị Nghè, Nguyễn Thị Minh Khai và Tao Đàn. Đây là chuỗi khu vực tập trung nhà ở, việc làm, trường học, bệnh viện, thương mại và đầu mối xe buýt.

Danh sách phạm vi được nêu trong phương án tháng 9 gồm 16 phường: Bình Dương, Phú Lợi, Thủ Dầu Một, Thuận An, Thuận Giao, Lái Thiêu, Bình Hòa, Tam Bình, Hiệp Bình, Bình Thạnh, Gia Định, Thạnh Mỹ Tây, Sài Gòn, Xuân Hòa, Bến Thành và Bàn Cờ. Tuyến đi qua một phường không có nghĩa hộp ga nhất thiết nằm trong phường đó; đoạn tuyến giữa hai ga cũng có thể cắt qua địa bàn.

Tuyến Metro số 2 Bình Dương gồm 13 ga trạm trên cao
Tuyến Metro số 2 Bình Dương kết nối Bình Dương với TP.HCM, chạy dọc theo Quốc lộ 13.

Các điểm kết nối và trung chuyển với tuyến Metro khác

GaTuyến liên quanCách hiểu đúng
C0Metro số 1 Thành phố mới Bình Dương – Suối Tiên, ga S5Kết nối trong cùng khu vực; chưa nên gọi C0 và S5 là một ga hợp nhất
C2Tuyến Bình Dương 2BĐề xuất/nghiên cứu
C5 và C22Metro số 4Kết nối theo quy hoạch; chưa vận hành
C12Đường sắt TP.HCM – Cần ThơCó điều kiện; phụ thuộc việc điều chỉnh vị trí ga Vĩnh Phú
C13Metro số 10Đề xuất kết nối trong quy hoạch
C17Metro số 6Đề xuất kết nối; giao cắt đường sắt Bắc – Nam chưa chứng minh có trung chuyển hành khách
C18–C19Metro/tuyến số 5Phương án tháng 9 nêu hướng kết nối; tài liệu cũ có cách đánh số khác
C23Metro số 2 Bến Thành – Tham Lương; tuyến số 3 Tao Đàn – An HạĐầu mối kết nối quy hoạch tại Tao Đàn

Phương án thể hiện nhiều điểm giao với mạng đường sắt tương lai, nhưng không phải điểm nào cũng đã có thiết kế trung chuyển. “Giao cắt” chỉ mô tả hai hành lang gặp nhau; “kết nối” còn cần tổ chức nhà ga, lối đi và tiêu chuẩn kỹ thuật; “trung chuyển” đòi hỏi phương án vận hành và không gian hành khách cụ thể.

TOD quanh các ga Metro: ga nào có căn cứ?

TOD là phát triển đô thị định hướng giao thông công cộng: tổ chức nhà ở, việc làm, dịch vụ, không gian công cộng và mạng đi bộ/xe buýt quanh một đầu mối vận tải khối lượng lớn. Có nhà ga không đồng nghĩa tự động có một dự án TOD đã được phê duyệt.

Khu đất định hướng phát triển TOD quanh ga C0 và C1
Khu đất định hướng phát triển TOD quanh ga C0 và C1 tuyến Metro số 2 Bình Dương

Trong báo cáo tư vấn tháng 8/2026, các vị trí C1 theo phương án 1, C3, C4, C5, C7, C8, C9 và C10 được đánh giá “phù hợp định hướng TOD”. Nhóm C11, C12, C14 mới, C15 và C16 được ghi nhận có dư địa hoặc tiềm năng nghiên cứu TOD. Đối với C0, C2, C6, C13 mới và C17–C23, factsheet chưa tìm thấy căn cứ xác định một khu TOD riêng theo từng ga.

Điểm cần lưu ý là các vòng tròn 300 m, 600 m hoặc 1 km trên sơ đồ thường dùng để nghiên cứu vùng phục vụ và khả năng đi bộ. Chúng không phải ranh thu hồi đất. Muốn xác định một khu TOD cụ thể cần xem quyết định, ranh quy hoạch và hồ sơ triển khai tương ứng.

Có ga Metro có đồng nghĩa khu vực xung quanh bị giải tỏa?

Không. Phạm vi nhà ga, hành lang tuyến, depot, vùng nghiên cứu TOD và ranh thu hồi đất là các lớp thông tin khác nhau. Một bất động sản nằm trong bán kính đi bộ quanh ga có thể thuộc vùng nghiên cứu tiếp cận, nhưng chưa thể kết luận bị thu hồi chỉ từ bản đồ nhà ga hoặc sơ đồ TOD.

Hồ sơ đang lấy ý kiến nêu tổng nhu cầu đất dự kiến khoảng 81,2 ha, ảnh hưởng khoảng 2.681 trường hợp, trong đó 398 trường hợp dự kiến giải tỏa toàn bộ và cần 398 suất tái định cư. Từ tháng 10/2026 đến tháng 2/2027, kế hoạch là khảo sát, đo đạc, kiểm đếm, xác định nguồn gốc đất, xây dựng giá đất và phương án bồi thường. Đây là bước chuẩn bị để xác định đúng đối tượng và khối lượng; không phải thông báo thu hồi đồng loạt mọi khu vực quanh ga.

Với một thửa đất cụ thể, căn cứ cần tìm là mốc ranh dự án, bản đồ thu hồi được cơ quan có thẩm quyền xác nhận, thông báo thu hồi đất hoặc hồ sơ bồi thường. Bản đồ Google, video review và vòng bán kính TOD không đủ để kết luận.

Vì sao đoạn C10–C17 không tiếp tục bám hoàn toàn Quốc lộ 13?

Báo cáo tư vấn so sánh ba phương án cho đoạn C10–C17 và đề xuất PA2A: tuyến dài khoảng 8 km, chủ yếu đi ngầm qua Vĩnh Phú – Bình Đức – Hiệp Bình. PA2A ngắn hơn phương án bám Quốc lộ 13 khoảng 1,41 km, tiếp cận khu dân cư tốt hơn và giảm xung đột với dự án mở rộng/cầu cạn trên Quốc lộ 13.

Phương ánChiều dàiĐánh đổi chính
PA1 – bám QL13Khoảng 9,41 kmBám quy hoạch cũ nhưng dài và cong hơn; có xung đột với đường bộ, điện, đường sắt; một số ga có vùng phục vụ yếu
PA2A – tư vấn đề xuấtKhoảng 8,0 kmĐi ngầm sớm; phục vụ Vĩnh Phú – Bình Đức – Hiệp Bình tốt hơn; giảm chồng lấn QL13
PA2BKhoảng 8,0 kmNhiều đoạn trên cao hơn nhưng tác động cảnh quan, rạch và hành lang đô thị; tổ chức bốn đường ray gần depot phức tạp

PA2A vẫn có nhược điểm: phải cập nhật quy hoạch cũ, xử lý hành lang điện 110 kV, đi qua đoạn cong dọc Rạch Dừa và tổ chức nhánh vào depot tại C15. Vì vậy, đây là phương án tư vấn đề xuất, không nên viết như một cấu hình thi công đã đóng.

Phương án mới khác phương án trước như thế nào?

Thông tin trên Internet hiện tồn tại nhiều phiên bản. Những bài cũ thường mô tả tuyến khoảng 21,8–24,2 km, 13–14 ga và kết thúc ở Vĩnh Phú/Hiệp Bình Phước. Tháng 6/2026, phạm vi nghiên cứu được kéo tới Tao Đàn. Từ tháng 7 đến tháng 9, chiều dài, địa bàn và depot tiếp tục được hiệu chỉnh.

Mốc/phiên bảnThông tin chínhCách sử dụng
Phạm vi trước khi kéo vào trung tâmKhoảng 23,3–24,2 km; kết thúc tại Vĩnh Phú/Hiệp Bình PhướcKhông còn là phương án cập nhật để mô tả toàn tuyến
Tham vấn tháng 7/2026Khoảng 35,1 km; 24 ga; đi qua 18 phường; depot khoảng 33 haPhiên bản trung gian, vẫn xuất hiện nhiều trên báo chí
Trình tháng 9/2026Khoảng 33,2 km; 24 ga; 16 phường; depot 26,8 ha; C0–C10 trên cao, C11–C23 ngầmPhương án cập nhật dùng trong bài
Mã ga sau C12Báo cáo tháng 8 dùng C14 và C14+Phương án tháng 9 đổi thành C13 và C14

Đây là lý do một số nội dung cũ nói 13 ga hoặc 23 ga, trong khi phương án cập nhật có 24 ga. Không nên ghép chiều dài của bản tháng 9 với số ga, depot hoặc tổng vốn của bản cũ để tạo thành một “phương án” không tồn tại.

Tiến độ Metro số 2 Bình Dương đến tháng 9/2026

Cập nhật đến ngày 24/09/2026, Sở Quy hoạch – Kiến trúc TP.HCM đã trình UBND Thành phố phương án tuyến và vị trí công trình theo tuyến. Ban Quản lý Đường sắt đô thị cùng tư vấn đang hoàn thiện báo cáo nghiên cứu khả thi, thiết kế FEED và các thủ tục pháp lý. Các công việc chuẩn bị mặt bằng cũng đang được lấy ý kiến để triển khai khảo sát, đo đạc và kiểm đếm.

Mục tiêu được báo chí dẫn là hướng tới khởi công vào quý IV hoặc tháng 12/2026 và hoàn thành vào năm 2030. Đây là kế hoạch tiến độ. Khả năng thực hiện còn phụ thuộc vào phê duyệt dự án, nguồn vốn, cập nhật quy hoạch, giải phóng mặt bằng, thiết kế kỹ thuật và lựa chọn nhà thầu. Tại thời điểm viết bài, chưa nên dùng cụm “đã khởi công” hoặc “chắc chắn khởi công tháng 12/2026”.

Tổng mức đầu tư cũng cần đọc đúng. Con số 34.374 tỷ đồng là chi phí dự kiến cho dự án bồi thường, hỗ trợ và tái định cư, không phải tổng vốn xây dựng toàn tuyến. Các con số như 64.370 tỷ đồng từng được nhắc cho phương án cũ khoảng 24,2 km không nên chuyển sang phương án 33,2 km hiện tại. Khi hồ sơ đầu tư mới được phê duyệt, đây là hạng mục cần cập nhật đầu tiên.

Kết luận

Phương án tháng 9/2026 cho thấy Metro số 2 Bình Dương đã được nghiên cứu chi tiết hơn: 33,2 km, 24 ga, đi từ Hùng Vương qua Quốc lộ 13, xuống ngầm sau C10 và vào trung tâm đến Tao Đàn. Giá trị đáng chú ý nhất không chỉ là nối Bình Dương cũ với trung tâm TP.HCM, mà còn là khả năng kết nối mạng với nhiều tuyến đường sắt đô thị khác.

Tuy nhiên, tuyến vẫn đang ở giai đoạn hoàn thiện hồ sơ và thủ tục. Người đọc nên phân biệt rõ phương án trình duyệt với quyết định phê duyệt; TOD với ranh giải tỏa; giao cắt với ga trung chuyển; và chi phí giải phóng mặt bằng với tổng vốn dự án.

Câu hỏi thường gặp về Metro số 2 Bình Dương

Metro số 2 Bình Dương dài bao nhiêu km?

Theo phương án được trình trong tháng 9/2026, tuyến dài khoảng 33,2 km. Trong đó, khoảng 17,7–17,8 km đi trên cao và 15,4–15,5 km đi ngầm. Chênh lệch 0,1 km giữa các nguồn là cách làm tròn; thông tin cốt lõi vẫn là 33,2 km.

Metro số 2 Bình Dương có bao nhiêu ga?

Phương án cập nhật có 24 ga, ký hiệu C0 đến C23. C0–C10 là 11 ga trên cao; C11–C23 là 13 ga ngầm. Các bài nói 13, 14 hoặc 23 ga thường dựa trên phương án cũ hoặc bỏ sót ga C0.

Điểm đầu và điểm cuối của tuyến ở đâu?

Điểm đầu là C0 trên đường Hùng Vương, phường Bình Dương, tại khu vực kết nối với ga S5 của Metro số 1 Thành phố mới Bình Dương – Suối Tiên. Điểm cuối là C23 tại Công viên Tao Đàn, gần Nguyễn Thị Minh Khai – Cách Mạng Tháng Tám, phường Bến Thành.

C0 và S5 có phải cùng một ga không?

Chưa nên gọi là một ga hợp nhất. Hồ sơ thể hiện C0 và S5 được bố trí trong cùng khu vực để tổ chức chuyển tuyến; cấu hình mặt bằng và cầu đi bộ vẫn là giải pháp đang nghiên cứu. Cách diễn đạt an toàn là “C0 kết nối với ga S5”.

Depot của tuyến Metro số 2 nằm ở đâu?

Phương án tháng 9/2026 bố trí depot Hiệp Bình Phước khoảng 26,8 ha trên địa bàn phường Tam Bình và Hiệp Bình. Depot phục vụ bảo dưỡng, sửa chữa và đậu tàu qua đêm. Đây không phải một ga hành khách và không nên gọi khu đất trên bản đồ là “bãi đỗ tàu” đã thi công.

Metro số 2 Bình Dương có đi hoàn toàn trên Quốc lộ 13 không?

Không. Tuyến bám Quốc lộ 13 ở đoạn C3–C10. Sau C10, tuyến chuyển hướng, xuống ngầm qua Vĩnh Phú – Bình Đức – Hiệp Bình rồi tiếp tục vào Bình Thạnh và trung tâm. Cách mô tả “toàn tuyến trên cao dọc Quốc lộ 13” thuộc các phương án cũ.

Những ga nào được nghiên cứu TOD?

Báo cáo đánh giá C1 theo PA1, C3, C4, C5, C7, C8, C9 và C10 phù hợp định hướng TOD; C11, C12, C14, C15 và C16 có dư địa nghiên cứu TOD. Đây chưa phải danh sách các khu TOD đã được phê duyệt ranh giới.

Có nhà ga gần nhà thì có bị giải tỏa không?

Không thể kết luận như vậy. Cần tách vùng phục vụ nhà ga, hành lang tuyến, depot, vùng nghiên cứu TOD và ranh thu hồi đất. Chỉ bản đồ ranh dự án, thông báo thu hồi hoặc hồ sơ bồi thường của cơ quan có thẩm quyền mới đủ căn cứ để đánh giá một thửa đất cụ thể.

Khi nào Metro số 2 Bình Dương khởi công và hoàn thành?

Mục tiêu được nêu trong tháng 9/2026 là hướng tới khởi công cuối năm 2026 và hoàn thành năm 2030. Tuy nhiên, dự án vẫn đang hoàn thiện nghiên cứu khả thi, FEED và thủ tục pháp lý. Vì vậy đây là mốc kế hoạch, chưa phải lịch thi công được bảo đảm.

Tổng vốn Metro số 2 Bình Dương là bao nhiêu?

Nguồn sử dụng cho bài chưa cho thấy tổng mức đầu tư toàn tuyến 33,2 km đã được phê duyệt và công bố thống nhất. Con số 34.374 tỷ đồng là riêng phần bồi thường, hỗ trợ và tái định cư. Con số vốn của phương án cũ không nên áp cho tuyến hiện tại.
